Капитальный ремонт сельской школы: как попасть в федеральную программу и что она оплатит, кроме стен и крыши
Почему школа на 40 учеников в селе может получить капитальный ремонт раньше городской на тысячу мест? Правила субсидий обязывают регион ставить в заявке первыми здания в опорных населённых пунктах, сёлах и малых городах. Разберём, какая федеральная программа по ремонту сельских школ и какие ещё источники денег доступны селу, что оплатят за пределами здания — уличный санузел и спортплощадку, — и почему капитальный ремонт в сельской школе так часто срывает сроки.
Содержание
- Какие программы оплачивают ремонт сельских школ
- Почему сельская школа может попасть в программу раньше городской
- Что считается капитальным ремонтом школьного здания по закону
- Уличные санузлы и спортплощадки: работы за пределами здания
- Инженерные сети — самая дорогая часть ремонта в селе
- Почему ремонт сельской школы срывает сроки
- Оснащение после ремонта: что важно для сельской школы
- Частые вопросы и ответы
Какие программы оплачивают ремонт сельских школ
Деньги на обновление школьного здания в селе дают сразу несколько программ, и у каждой свой заказчик и свои условия. Основная — федеральная программа капремонта школ «Модернизация школьных систем образования» в госпрограмме «Развитие образования». Её продлили до 2030 года, сейчас она идёт в нацпроекте «Молодёжь и дети»: за пять лет обновили больше 7 тысяч зданий, в 2026 году работы уже завершили более чем в 650 школах. Каждое здание проходит отбор отдельно: субсидию регион получает под конкретный перечень объектов, а не на район в целом.
Ремонт спортивных залов в сельских школах долго шёл отдельной строкой — по федеральному проекту «Успех каждого ребёнка» нацпроекта «Образование». Теперь залы обновляют чаще всего внутри капремонта: по словам первого замминистра просвещения Александра Бугаева, в 2026 году спортзалы капитально отремонтируют более чем в 650 школах. Отдельные отборы на залы регионы проводят по-разному, поэтому их наличие в текущем году стоит уточнить в региональном министерстве образования.
Основные источники денег для села сведены в таблицу:
| Программа | Что оплачивает | Кто подаёт заявку | Важное условие |
|---|---|---|---|
| «Модернизация школьных систем образования» (госпрограмма «Развитие образования») | Здание целиком и оснащение после ремонта | Регион | Положительное заключение госэкспертизы сметы |
| Ремонт спортивных залов | Зал, раздевалки, спортивный инвентарь | Регион по заявкам районов | Отдельный отбор есть не каждый год — уточнять в минобре региона |
| «Комплексное развитие сельских территорий» (Минсельхоз) | Строительство и обновление социальных объектов в сёлах | Муниципалитет через регион | Объект входит в проект развития территории |
| Региональные программы ремонта | Работы, не попавшие в федеральные программы | Учредитель школы | Условия устанавливает регион |
Комплексное развитие сельских территорий — второй крупный источник. По данным, опубликованным 24 июля 2026 года, в этом году программа построит и обновит 500 объектов: школы, детские сады, больницы, спортивные площадки, дороги. На программу в 2026 году выделено 95 млрд рублей. Заявку на объект готовит муниципалитет, а регион собирает их в общий пакет для Минсельхоза.
Узнайте в администрации района, входит ли ваше село в проект комплексного развития. Если входит, у школы появляется второй источник денег — например, на то, что не покрывает основная субсидия.
Почему сельская школа может попасть в программу раньше городской
Правила субсидий госпрограммы «Развитие образования» обязывают регион, когда он формирует заявку, ставить вперёд здания в опорных населённых пунктах, в сельской местности и в малых городах до 50 тысяч жителей. Это пункт 8 правил (приложение № 31 к госпрограмме), норму ввели постановлением Правительства от 30 ноября 2024 года № 1700. Отдельный приоритет получают объекты из программ развития регионов — прежде всего на Дальнем Востоке и в Арктической зоне.
Опорный населённый пункт проще понять на примере. Это посёлок, куда за врачом, в школу и в дом культуры ездят жители нескольких соседних деревень. Такие посёлки государство развивает ускоренно, поэтому капитальный ремонт в сельской школе опорного посёлка регион включает в заявку выше городских объектов.
Ограничение важное: приоритет получает не любое село, а то, которое регион внёс в утверждённый перечень опорных пунктов. Если посёлка в перечне нет, школа стоит в общей очереди, и решает техническое состояние здания. Пример работающего приоритета — село Кривцово-Плота Орловской области: капитальный ремонт школы там идёт впервые с 1969 года, и власти прямо связывают его со статусом опорного села.
Найдите перечень опорных населённых пунктов на сайте правительства своего региона. Если села в нём нет, обсудите с учредителем, на какое место в заявке школа может рассчитывать. Перечень регион время от времени обновляет, поэтому смотрите последнюю редакцию документа.
Что считается капитальным ремонтом школьного здания по закону
Отдельного федерального закона о капитальном ремонте школ нет. Школа — нежилое здание, поэтому общие правила задаёт Градостроительный кодекс РФ, а состав работ, которые оплатит субсидия, — перечень к правилам госпрограммы «Развитие образования».
Капитальный ремонт: понятие и его определение даны в пункте 14.2 статьи 1 ГрК РФ. Кодекс связывает капремонт с заменой или восстановлением строительных конструкций, кроме несущих, и инженерных систем — отопления, водопровода, электросетей. Замена несущих конструкций целиком — уже реконструкция с другими правилами.
Для школы действуют те же требования, что для любого объекта, где капитальный ремонт нежилого здания проводят за бюджетные деньги: нужна проектная документация и проверка сметы. Федеральная субсидия требует положительного заключения госэкспертизы о достоверности сметной стоимости, выданного не раньше 2021 года.
Главное отличие текущего и капитального ремонта для сельской школы — источник денег. Текущий (покраску, мелкую замену сантехники) оплачивает учредитель из своего бюджета, а на капитальный регион может получить федеральную субсидию.
Ответ на вопрос, что относится к капитальному ремонту нежилого помещения в школе, даёт перечень работ госпрограммы. В нём 15 видов — от фундамента и кровли до слаботочных сетей, а ремонт охватывает все помещения в контуре здания:
- учебные классы и кабинеты;
- пищеблок и столовую;
- санузлы;
- подвал;
- коммуникации — отопление, водоснабжение, канализацию, вентиляцию;
- спортзал;
- бассейн, если он находится внутри здания.
Федеральная программа по ремонту сельских школ платит только за то, что есть в перечне работ. Сверьте задание на проектирование с перечнем заранее: работу вне перечня придётся оплачивать из бюджета района.
Уличные санузлы и спортплощадки: работы за пределами здания
Долго капремонт сельской школы охватывал только помещения внутри здания. Уличный туалет во дворе или площадка у школы в субсидию не попадали, хотя в селе это часто самые изношенные объекты.
Масштаб проблемы показал доклад Правительства за 2023 год: в каждой двадцатой российской школе нет водопровода, центрального отопления и канализации — значит, нет и тёплого туалета. В октябре 2024 года Правительство опубликовало проект изменений в госпрограмму «Развитие образования»: в капремонт предложили добавить отдельно стоящие санузлы и спортивные площадки школ в сельской местности, малых городах и опорных посёлках. Отдельных денег на эти работы не выделили — их оплачивают из той же субсидии.
Изменения приняли. Постановление от 30 ноября 2024 года № 1700 добавило в программу отдельно стоящие санузлы и плоскостные спортивные сооружения, а постановление от 17 декабря 2025 года № 2056 уточнило, как подавать их в заявку. Есть и второй путь: на экономию после торгов регион вправе отремонтировать санузел или площадку без оснащения школы.
Уличный санузел или площадку нельзя подать в заявку сами по себе: документы на них, включая смету с заключением экспертизы, прикладывают к комплекту основного здания.
Если на территории школы стоит уличный санузел, директору стоит включить его в дефектную ведомость (перечень повреждений, который составляют при обследовании) отдельной строкой. Тогда проектировщик посчитает его в смете, и регион подаст его вместе со зданием.

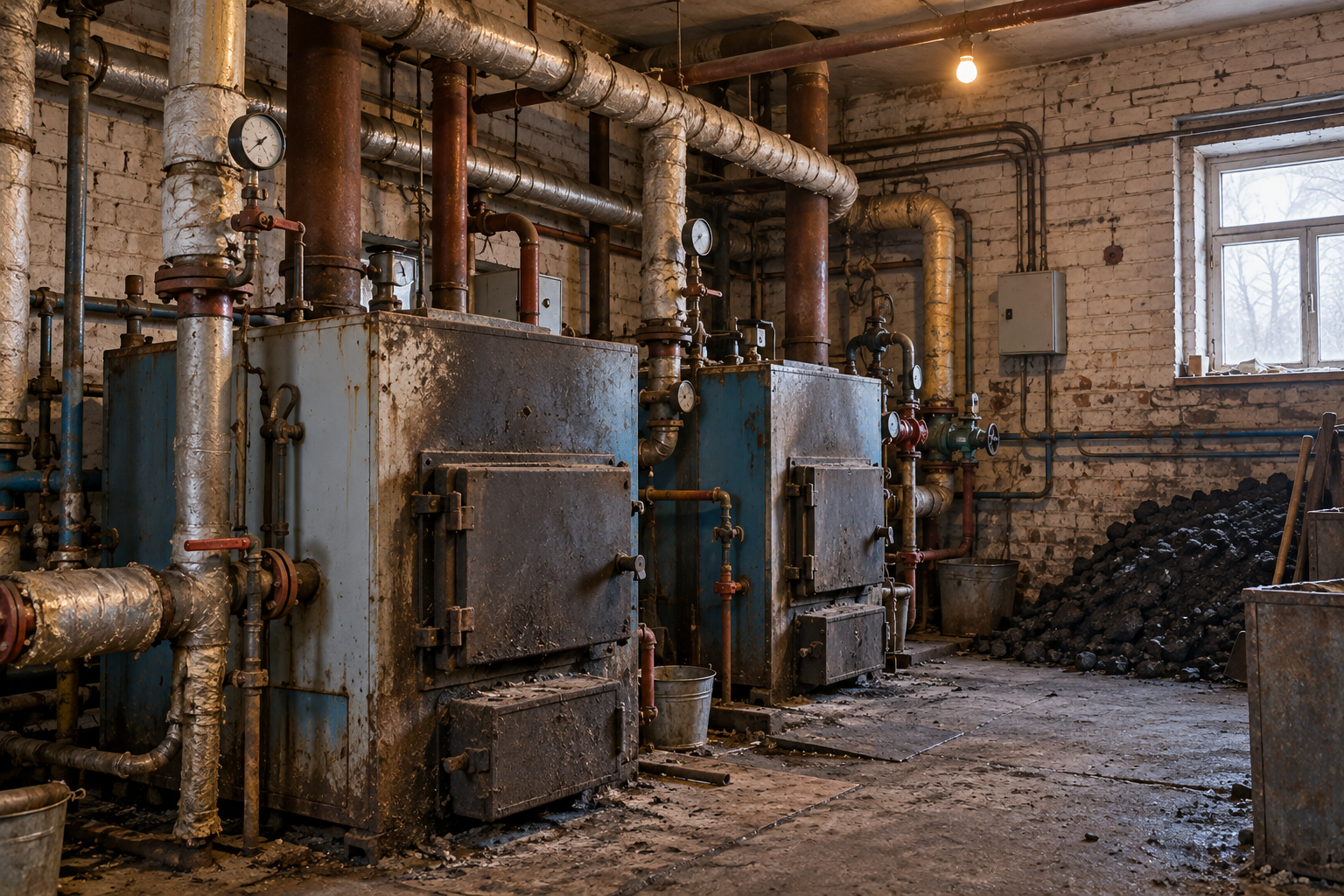

Инженерные сети — самая дорогая часть ремонта в селе
В селе школа часто стоит на своих сетях: собственная котельная, скважина, септик. Поэтому ремонт школы в селе меняет не только трубы в здании, но и то, что городская школа получает от коммунальных служб. Из-за этого смета на одно ученическое место выходит выше городской.
Пример — школа хутора Ленинский в Ростовской области, где к сентябрю 2022 года ждали 146 учеников. Депутат Госдумы Лариса Тутова рассказывала «МК», что там полностью меняли отопление, энергоснабжение, вентиляцию, канализацию, холодное и горячее водоснабжение. Строители укрепляли фундамент, а затем обновляли фасад и кровлю.
Минпросвещения рекомендовало регионам совмещать капитальный ремонт сельской школы с газификацией социальных объектов. Если газ придёт через год после ремонта, котельную переделают второй раз и заплатят дважды. Поэтому до проекта узнайте у газовой компании, когда к селу подведут газ: дата подключения меняет решение по котельной и всей системе отопления.
До заказа проекта проверьте:
- источник тепла — своя котельная, теплосеть или печи;
- источник воды — скважина, водопровод или привозная вода;
- способ отвода стоков — септик, выгреб или центральная канализация;
- мощность электросети под новое оборудование.
Ответы запишите в задание на проектирование. Так проектировщик заложит инженерные сети целиком, а газификация не застанет школу с только что отремонтированной котельной на угле.
Почему ремонт сельской школы срывает сроки
Капитальный ремонт школы в селе затягивается по одним и тем же причинам. В хуторе Ленинский подрядчик работал добросовестно, но сдать объект к 1 сентября 2022 года уже не успевал. Причины задержек и способы их предупредить:
- Неполная смета. В Ленинском демонтаж и черновые работы не попали в смету, а замена импортных материалов потребовала пересчёта документации. Перед экспертизой проверьте, есть ли в смете разборка старых конструкций и вывоз мусора.
- Один участник на торгах. В районе мало подрядчиков, и на торги часто выходит одна компания или ни одной. Объявляйте закупку заранее, чтобы на повторные торги осталось время до строительного сезона.
- Долгая доставка. Материалы везут за сотни километров, весной часть дорог закрыта. Закладывайте в график запас на доставку и выбирайте поставщиков из своего региона.
- Скрытые дефекты. Состояние фундамента и сетей часто видно только при вскрытии. Заказывайте техническое обследование со вскрытием до проекта — это дешевле, чем переделка сметы посреди работ.
- Отопительный сезон. Менять отопление зимой — значит оставить детей без тепла. Работы по сетям планируйте на лето, отделку — на осень.
Регион заинтересован в сроках не меньше директора. По данным «Парламентской газеты» (октябрь 2024 года), неосвоенную субсидию на следующий год уменьшат пропорционально, а освободившиеся деньги передадут другим регионам. Сейчас это закреплено в пункте 29 правил: сокращение доходит до 20%.
Для директора это аргумент в разговоре с учредителем: сорванный капремонт сельской школы бьёт по бюджету всего региона, а не одного района.
Оснащение после ремонта: что важно для сельской школы
После капремонта школа получает оснащение, и селу стоит заранее решить, какое оборудование будет работать при небольшом числе учеников и медленном интернете. По программе капремонта школ на оснащение одного здания из федерального бюджета закладывают до 8,5 млн рублей.
Минпросвещения рекомендовало встраивать центры «Точка роста» в капитальный ремонт сельской школы, чтобы кабинеты естественных наук оснащали сразу после отделки. «Точка роста» — это центры с оборудованием для естественно-научных и технических занятий в сельских и малых школах; комплект подбирают по инфраструктурному листу.
Учителя сельских школ, по словам Тутовой, просили прежде всего быстрый интернет: без него цифровое оборудование работает плохо. Интерактивная панель без стабильного подключения превращается в дорогой экран. Субсидия покрывает средства обучения, которые не требуют монтажа на фундамент, поэтому их завозят сразу после отделки.
Что сделать директору до закупки:
- проверить скорость подключения до выбора оборудования;
- выбирать технику, которая работает без постоянного интернета;
- заложить в проект розетки и кабели под интерактивные панели;
- согласовать кабинеты «Точки роста» с планировкой.
Оборудование закупают по 44-ФЗ, поэтому техническое задание на него лучше готовить вместе с проектом, а не после отделки. Тогда мебель, панели и лаборатории встанут туда, где их ждут учителя. Поставщик, который работает с госзаказчиками, заранее готовит коммерческие предложения для обоснования цены и подстраивает поставку под график отделки.
Частые вопросы и ответы
Можно ли отремонтировать по программе малокомплектную школу, которую планируют закрыть?
Прямого запрета в правилах субсидий нет: здание должно числиться в статистике как требующее капремонта, и в нём должны идти уроки. Но очерёдность определяет регион, и малокомплектную школу под закрытие он в заявку обычно не ставит. Планы по сети школ уточните в управлении образования района.
Входит ли в капремонт пришкольный интернат?
Если интернат стоит отдельным зданием, федеральная субсидия его не покрывает: она идёт на здания, где непосредственно ведут обучение. Спальный корпус ремонтируют на деньги региона или по другим программам.
Кто оплачивает проект, если сельское поселение не может его заказать?
Проект заказывает учредитель школы — обычно муниципальный район или округ, а не поселение. Федеральная субсидия проект и экспертизу не оплачивает, поэтому спросите в региональном министерстве образования, есть ли региональные деньги на подготовку документации.
Можно ли включить в капремонт школьную котельную, которая стоит отдельно от здания?
Нет, в федеральный перечень работ входит система отопления в контуре здания, а из отдельно стоящих объектов — только санузлы и спортплощадки. Котельную обновляют по региональным программам модернизации коммунальной инфраструктуры или через комплексное развитие сельских территорий.
Будут ли дети учиться в своём селе во время ремонта или их повезут в другую школу?
Решает учредитель, и всё упирается в объём работ. Если капитальный ремонт школы укладывается в лето, дети никуда не уезжают; при двухлетнем цикле классы переводят в другое здание села или возят в соседнюю школу. Схему стоит обсудить с родителями до начала работ.
Учитывают ли при отборе возраст здания или только его техническое состояние?
Для программы капремонта школ возраст сам по себе не критерий: здание должно числиться требующим капремонта в отчёте по форме ОО-2 на 1 января 2025 года и иметь положительное заключение экспертизы сметы. Очерёдность внутри региона задают приоритеты — опорный пункт, село, малый город.
